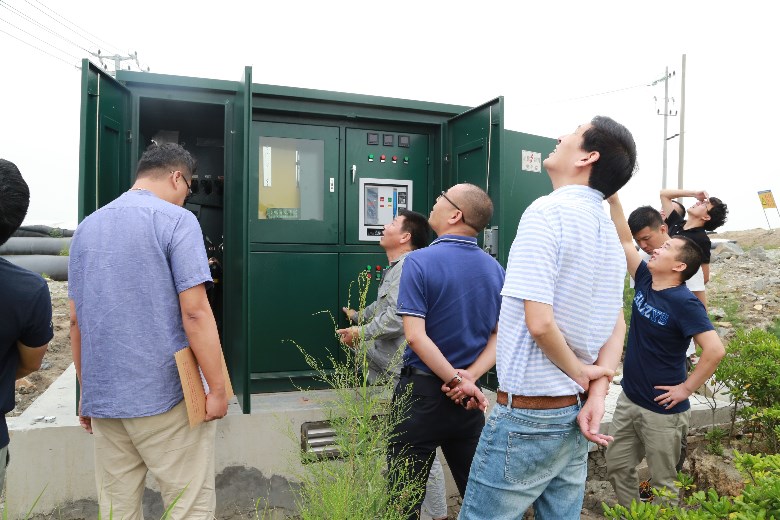

5月29日上午,,由龙湾电力局、龙达公司和电力工程施工单位、监理单位组成验收小组,,对龙湾二期围涂工程标准化运行电力高压端段举行现场验收。。。。。。

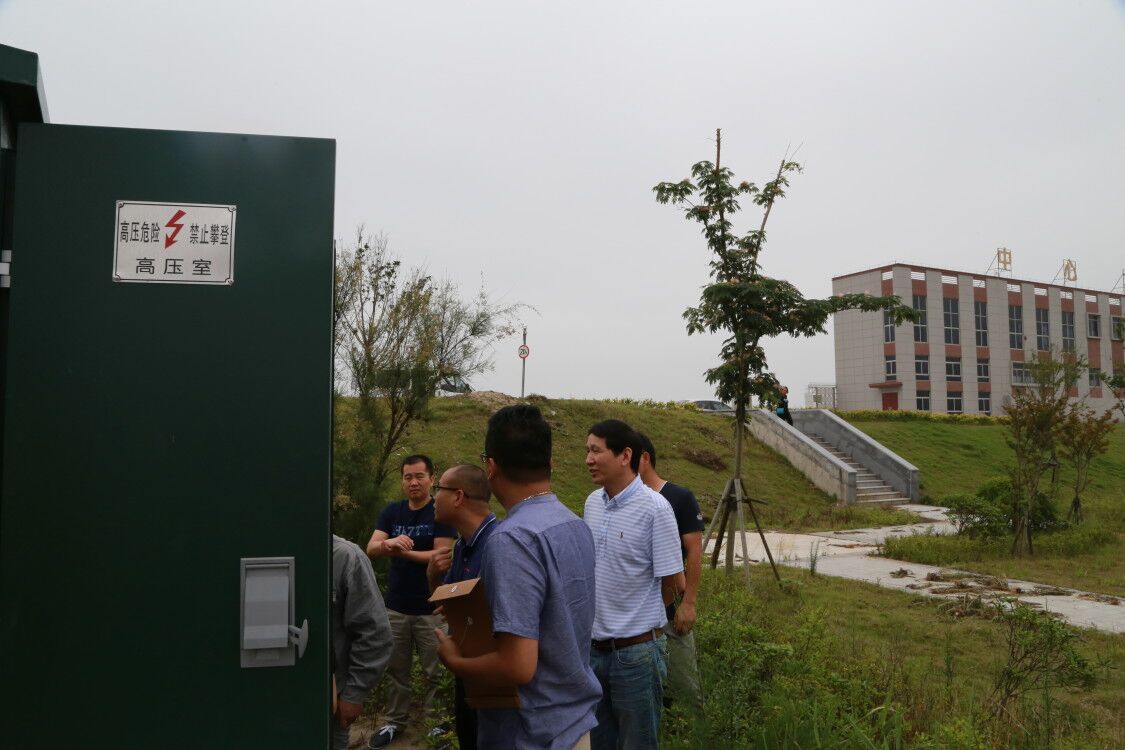

验收组凭证工程图纸资料等对每座水闸配电装备、用电线路及电气装置等逐一现场观察,,并对项目后续建设提出了详细建议。。。。。。

龙湾二期围涂工程标准化运行电力项目是凭证龙湾二期围涂工程标准化建设事情要求开展的,,总投资约176万元。。。。。。该项目预计6月中旬建成通电。。。。。。项目建成后将有力包管围区水闸及海塘的运行用电需求,,有助于水利工程运行信息的实时收罗、上传,,确保水闸及海塘正常运行及运行清静。。。。。。
